Las fases de una reforma vivienda son etapas técnicas y administrativas definidas que abarcan desde la planificación inicial hasta la entrega formal de la obra. Conocerlas antes de empezar marca la diferencia entre un proyecto que termina en plazo y presupuesto y uno que se convierte en una pesadilla de retrasos y sobrecostes. La Ley de Ordenación de la Edificación (LOE) y el Código Técnico de la Edificación (CTE) establecen el marco normativo que regula cada una de estas etapas en España. Seguir el orden correcto no es opcional: saltarse una fase genera un efecto dominó que afecta a todas las siguientes.
¿Cuáles son las etapas principales en una reforma de vivienda?

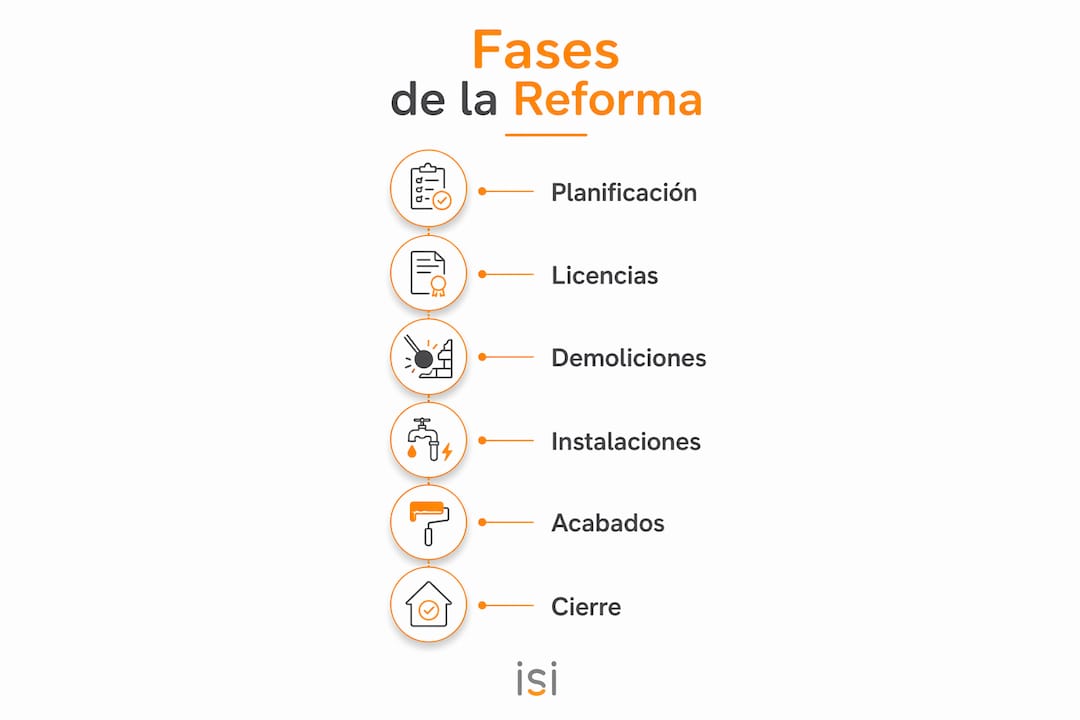

El orden técnico de una reforma integral incluye seis fases secuenciales que no pueden invertirse sin consecuencias. Cada una depende de la anterior para garantizar calidad, seguridad y cumplimiento normativo.
1. Planificación y diseño
La planificación define el alcance real del proyecto antes de gastar un solo euro en obra. Aquí se elabora la memoria descriptiva, se fijan los materiales, se diseñan los planos y se establece el presupuesto base. Un proyecto técnico bien redactado evita ambigüedades que después se traducen en facturas inesperadas. Si la reforma afecta a la estructura o cambia la distribución, la LOE exige la intervención de un arquitecto o arquitecto técnico.
2. Obtención de licencias y permisos
Ninguna obra debe comenzar sin licencia firme. Las licencias de obras menores tardan unos 30 días, mientras que las mayores requieren entre 3 y 6 meses según el municipio. Ese margen hay que calcularlo con holgura en el calendario total. La licencia urbanística no es solo un trámite burocrático: es una garantía de habitabilidad y seguridad que protege al propietario frente a reclamaciones futuras.
3. Demoliciones y desescombro
Con la licencia en mano, comienza la fase de demolición. Se retiran tabiques, pavimentos, instalaciones antiguas y todo aquello que el proyecto prevea eliminar. La gestión correcta de los escombros es obligatoria por normativa municipal y medioambiental. Un desescombro mal ejecutado puede dañar elementos estructurales o instalaciones que se pretendían conservar.
4. Instalaciones y estructura
Esta es la fase más técnica y la que más condiciona el resultado final. Se ejecutan las instalaciones de fontanería, electricidad, climatización y telecomunicaciones, además de los nuevos tabiques y canalizaciones. Cualquier error aquí queda oculto bajo los acabados y resulta muy costoso de corregir después. La dirección facultativa debe supervisar y firmar actas en cada subfase para garantizar la calidad técnica y proteger la garantía LOE.
5. Acabados y detalles finales
Los acabados incluyen revestimientos, pavimentos, pintura, carpintería interior y exterior, sanitarios y equipamientos. Es la fase más visible, pero su calidad depende directamente de que las anteriores se hayan ejecutado bien. Aquí se materializan las decisiones estéticas tomadas en la planificación. Cambiar de opinión en este punto genera retrasos y sobrecostes que se podían haber evitado.
6. Recepción y cierre de obra
La recepción formal implica pruebas de funcionamiento de todas las instalaciones, revisión de acabados, obtención del certificado final de obra y, cuando procede, la cédula de habitabilidad. El libro de órdenes y asistencias es el documento que acredita la supervisión técnica durante toda la obra. Sin él, cualquier reclamación de garantía posterior queda sin respaldo documental.
Consejo profesional: Pide a tu empresa de reformas que te entregue un cronograma detallado por fases antes de firmar el contrato. Si no pueden hacerlo, es señal de que la planificación no está madura.
¿Qué plazos y costes hay en cada fase de la reforma?
Conocer los rangos económicos y temporales de cada etapa permite planificar con realismo y evitar sorpresas desagradables a mitad de obra.
Costes por metro cuadrado según calidad
Una reforma integral de 80 m² con calidades medias cuesta entre 600 € y 800 € por m². Para acabados de alta gama, el coste supera los 1.200 € por m². Esa diferencia no solo refleja materiales más caros, sino también mayor complejidad técnica y tiempos de ejecución más largos.
| Fase | Duración orientativa | Coste relativo |
|---|---|---|
| Planificación y diseño | 2–3 semanas | 3–8 % del presupuesto total |
| Licencias y permisos | 30 días–6 meses | Tasas municipales variables |
| Demoliciones y desescombro | 1–2 semanas | 5–10 % del presupuesto total |
| Instalaciones y estructura | 3–6 semanas | 30–40 % del presupuesto total |
| Acabados | 4–6 semanas | 35–45 % del presupuesto total |
| Recepción y cierre | 1 semana | Incluido en honorarios técnicos |
Duración total y colchón para imprevistos
Una reforma integral de una vivienda de 90 m² dura entre 4 y 5 meses, contando demoliciones, instalaciones, albañilería y acabados. Ese plazo no incluye el tiempo de tramitación de licencias, que puede añadir varios meses al calendario real. La recomendación profesional es reservar entre un 10 % y un 15 % del presupuesto para cubrir imprevistos ocultos en obra. Una instalación eléctrica en peor estado del previsto o una viga que no aparecía en los planos originales son situaciones habituales que ese colchón debe absorber.
Consejo profesional: Consulta el checklist de presupuestos de reforma antes de comparar ofertas. Dos presupuestos con el mismo precio final pueden incluir partidas muy distintas.
¿Por qué es crucial la planificación técnica y administrativa?
Una planificación profesional aumenta un 80 % la probabilidad de cumplir con los plazos y el presupuesto previstos. Ese dato explica por sí solo por qué las reformas que empiezan «a ojo» terminan mal. Planificar con detalle el alcance y los capítulos de obra evita el efecto dominó de sobrecostes y retrasos en fases posteriores.
Los errores más frecuentes que llevan a paralizaciones y sanciones son:
- Iniciar la obra sin licencia firme. Empezar sin licencia firme puede derivar en paralización inmediata de la obra y multas administrativas.
- No nombrar coordinador de seguridad. En obras con más de un contratista, la LOE lo exige. Su ausencia genera responsabilidad directa para el promotor.
- No documentar las reservas en el acta de replanteo. Sin ese documento, cualquier discrepancia entre proyecto y realidad queda sin resolver formalmente.
- Cambiar el alcance de obra durante la ejecución. Cada modificación no documentada rompe el equilibrio entre fases y dispara los costes.
Un proyecto técnico bien definido desde el inicio es la herramienta más eficaz para evitar todos estos problemas. La coordinación entre arquitecto, aparejador y empresa constructora debe quedar reflejada en documentos firmados, no en acuerdos verbales.
Consejo profesional: Antes de firmar cualquier contrato, comprueba que el presupuesto desglosa cada capítulo de obra por separado. Un presupuesto en una sola línea es una señal de alerta.
¿Qué recomendaciones prácticas deben seguir los propietarios?
Gestionar bien cada etapa del proceso de reforma vivienda requiere decisiones oportunas y una comunicación fluida con el equipo técnico. Estas son las acciones concretas que marcan la diferencia:
- Cierra las decisiones estéticas antes de que empiece la fase correspondiente. Elegir suelos, grifería y carpintería con antelación evita demoras por fabricación o entrega tardía. Un azulejo que tarda seis semanas en llegar puede paralizar toda la fase de acabados.
- Centraliza los pedidos de materiales. Coordinar todos los pedidos desde un único proveedor especializado facilita la logística y reduce retrasos. Gestionar diez proveedores distintos multiplica los puntos de fallo.
- Gestiona los residuos desde el primer día. La normativa municipal exige contenedores homologados y retirada controlada de escombros. Ignorar este punto puede generar sanciones y conflictos con la comunidad de vecinos.
- Informa a la comunidad de propietarios con antelación. Muchas comunidades exigen autorización previa para obras que afecten a elementos comunes o generen ruidos en horario restringido. Consulta los estatutos antes de empezar.
- Mantén un archivo documental actualizado. Guarda copias de la licencia, el contrato, los albaranes de materiales, las actas de visita de obra y las facturas. Ese archivo es tu única protección ante reclamaciones o defectos ocultos.
Conocer los tipos de reformas interiores disponibles también ayuda a tomar decisiones más informadas desde la fase de planificación. No todas las intervenciones requieren el mismo nivel de tramitación ni el mismo equipo técnico.
Puntos clave
Una reforma integral bien ejecutada depende de respetar el orden técnico de sus fases, planificar con margen económico y documentar cada decisión desde el primer día.
| Punto | Detalles |
|---|---|
| Orden de las fases | Planificación, licencias, demolición, instalaciones, acabados y recepción no pueden invertirse. |
| Coste por metro cuadrado | Entre 600 € y 800 € para calidades medias; más de 1.200 € para alta gama. |
| Duración total | Una vivienda de 90 m² requiere entre 4 y 5 meses, sin contar trámites de licencias. |
| Colchón para imprevistos | Reserva entre un 10 % y un 15 % del presupuesto para cubrir problemas ocultos en obra. |
| Documentación obligatoria | El libro de órdenes y el acta de replanteo son imprescindibles para reclamar garantías LOE. |
Lo que treinta años de obra nos han enseñado sobre las reformas
Después de más de 30 años ejecutando reformas en Zaragoza, la conclusión más clara es esta: la mayoría de los problemas graves no ocurren durante la obra, sino antes de que empiece. El propietario que llega a nosotros con un proyecto mal definido, sin licencia tramitada y con un presupuesto ajustado al límite ya lleva el problema incorporado. No hay empresa de reformas que pueda resolver en obra lo que no se resolvió en el papel.
El error más frecuente que vemos no es técnico, sino de expectativas. Muchos propietarios subestiman el tiempo de tramitación administrativa. Llegan en enero convencidos de que en marzo ya estarán en su casa renovada, sin saber que la licencia puede tardar tres meses solo en concederse. Esa desconexión entre expectativa y realidad es la raíz de la mayoría de los conflictos entre cliente y empresa.
Lo que realmente funciona es la transparencia desde el primer contacto. Cuando explicamos a un cliente el cronograma real, con sus fases, sus plazos y sus márgenes de imprevistos, la relación cambia. Deja de ser una negociación de precio y se convierte en una colaboración técnica. Eso es lo que permite entregar una reforma que el propietario recomienda a sus vecinos.
Para quien afronta su primera reforma integral, el consejo más valioso es este: no elijas la empresa más barata, elige la que te explica mejor lo que va a pasar y cuándo. El precio de una reforma mal planificada siempre supera al de una bien ejecutada desde el principio.
— ISI – Obras y Servicios
ISI – Obras y Servicios: gestión integral de tu reforma en Zaragoza
Con más de 30 años de experiencia en reformas y rehabilitación de interiores en Zaragoza, ISI – Obras y Servicios gestiona cada fase del proceso de forma directa, sin intermediarios y con total transparencia en costes. Desde la redacción del proyecto técnico hasta la recepción final de obra, el equipo coordina licencias, instalaciones, acabados y documentación para que el propietario no tenga que gestionar nada por su cuenta.
Los servicios de reforma integral de ISI – Obras y Servicios incluyen el cumplimiento normativo LOE y CTE, la coordinación de todos los gremios y la entrega de documentación técnica completa. Si quieres conocer el alcance y el coste real de tu proyecto antes de comprometerte, contacta con el equipo y recibe una valoración personalizada sin compromiso.
Preguntas frecuentes
¿Cuánto dura una reforma integral de vivienda?
Una reforma integral de 90 m² dura entre 4 y 5 meses, sin contar el tiempo de tramitación de licencias, que puede añadir entre 1 y 6 meses adicionales según el municipio y el tipo de obra.
¿Qué licencia necesito para reformar mi vivienda?
Las obras menores, como cambios de acabados sin tocar estructura, requieren una licencia que se obtiene en unos 30 días. Las obras mayores, que afectan a estructura o distribución, necesitan entre 3 y 6 meses de tramitación.
¿Cuánto debo reservar para imprevistos en una reforma?
La recomendación profesional es reservar entre un 10 % y un 15 % del presupuesto total para cubrir problemas ocultos como instalaciones en mal estado o elementos estructurales no previstos en el proyecto inicial.
¿Qué documentos son obligatorios al finalizar una reforma?
El certificado final de obra, el libro de órdenes y asistencias y, cuando procede, la cédula de habitabilidad son los documentos imprescindibles. Sin ellos, no es posible reclamar las garantías establecidas por la LOE ante defectos constructivos.
¿Puedo empezar la obra antes de tener la licencia?
No. Iniciar la obra sin licencia firme puede provocar la paralización inmediata de los trabajos y sanciones administrativas. Los plazos de tramitación deben integrarse en el calendario desde el primer día de planificación.
